垃圾填埋場調節池土工膜覆蓋技術

重慶高碩集團有限公司為您全面解析垃圾填埋場調節池土工膜覆蓋技術,重慶高碩專業生產銷售土工膜,防水毯,復合土工膜等系列土工材料,歡迎您前來公司實地考察洽談業務,公司網址www.sdziyu.com,咨詢電話023--74626999,74579758,74579768。

 重慶高碩科技有限公司注冊時間為2009年5月,2016年更名為重慶高碩新型材料有限公司,注冊資金2200萬, 是專業從事土工合成材料研發、生產、銷售的高科技民營企業,具有環保產業、建筑領域的生態環境整治咨詢、設計及施工資質,能為廣大客戶提供優質的產品和全方位的售后服務以及一體化解決方案。10年來專注于土工材料的生產和研發,主要生產銷售HDPE防滲膜、復合土工膜、土工布、膨潤土防水毯、防水板等土工材料。辦公地點及廠區位于風景秀麗的墊江縣黃沙鎮萬勝創業園區,占地面積20000平方米,廠房面積11000平方,辦公區域面積3000平方,綠化面積達6000平方米。 公司現有員工150余人,其中具有高中級以上職稱的專業技術人員56名,2017年公司引進國際先進土工膜生產設備,成為中國西南片區首家可以日產25噸的土工膜吹塑生產線,實現自動化生產,自動脫模、換模,產能高效且穩定,另配有土工布、復合土工膜生產線及其他輔助生產線,均為國內先進設備。

 公司所有產品均采用國際標準組織生產,并經國家、市技術監督局采標驗收,生產工藝及水平全國領先,屬國內優等水平,實物質量達到國際先進水平。
施工框架及技術要求
方案與技術措施
一、施工工序及要點
本工程施工主要有以下工序:
HDPE土工膜安裝
集氣花管安裝
浮球安裝
配重管安裝
泡沫板安裝
檢查口安裝
其它零星工序
(一)HDPE土工膜安裝

 1、HDPE土工膜的搬運與存儲

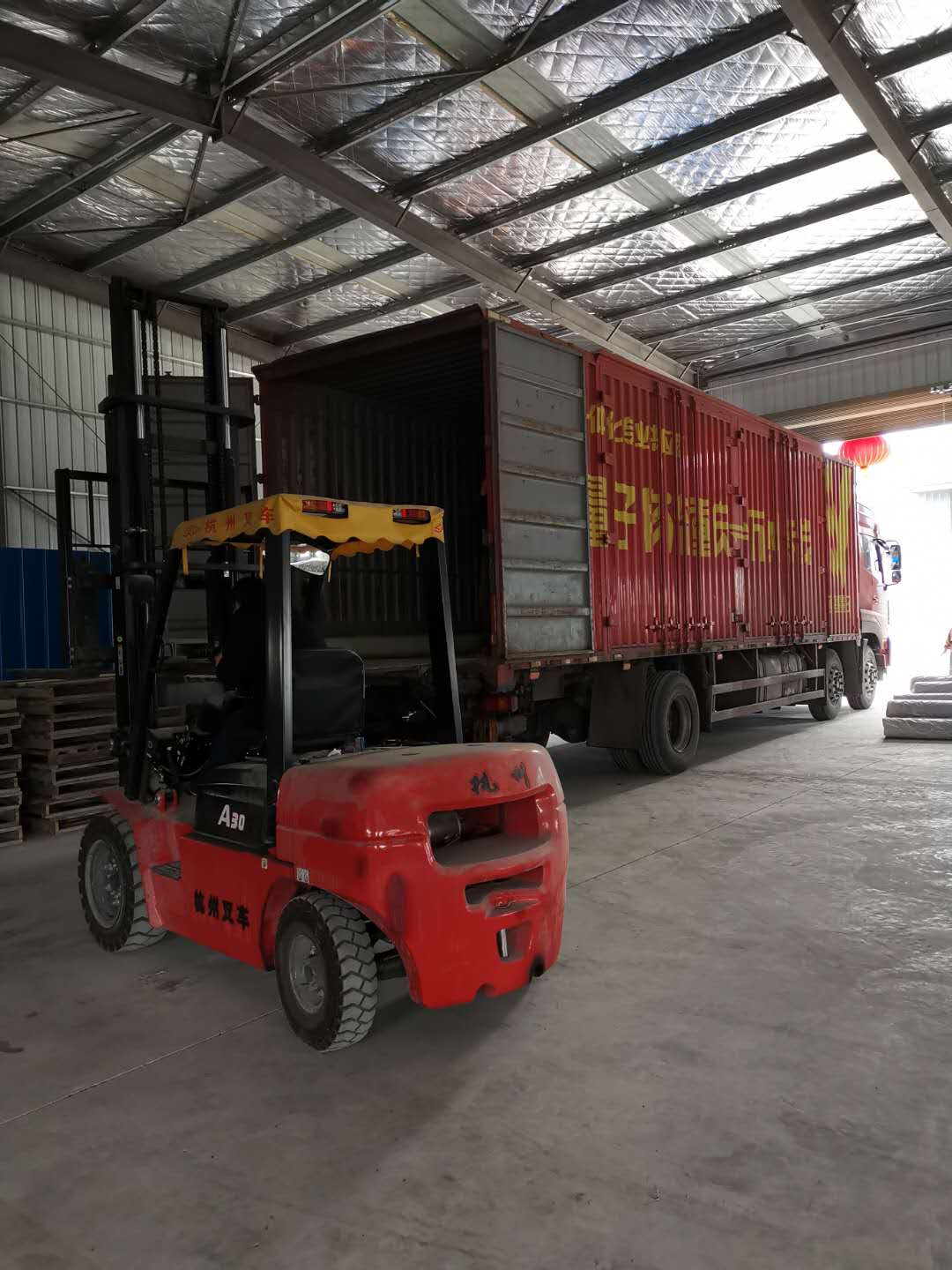

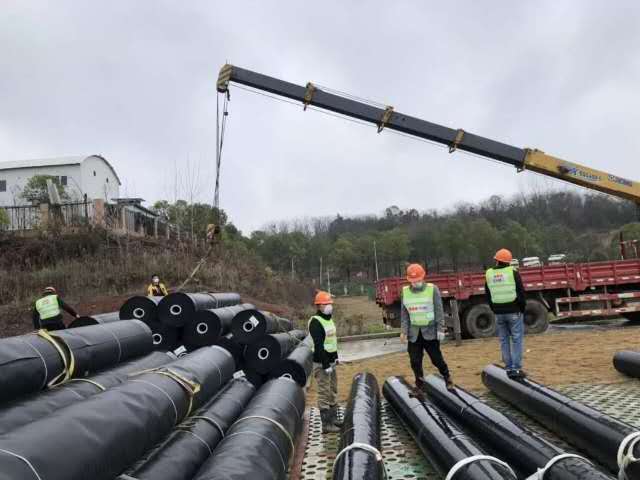

土工膜的運輸,從出廠到運至工地采用集裝箱運輸。用兩根專用吊膜帶捆縛以便于裝卸。工地卸貨使用鏟車或吊車等機械設備。(1)搬運過程中的質保措施
1)在指定的材料堆場卸貨時,必須由有經驗的裝卸工指導操作,確保卸貨過程中的安全、有效,保證土工膜不受損傷。
2)卸車設備操作應嚴格遵守操作規程,操作手必須具備從業資格,禁止野蠻操作。
3)吊裝過程中必須使用廠家提供的專用吊膜帶捆膜,不得用其它任何硬質繩索代替。
4)土工膜在卸車過程中要避免與任何堅硬物質接觸,發生碰撞,專用吊膜帶在土工膜堆放好后仍然捆縛在卷材上,便于施工中搬運。
5)在材料堆場卸車后,應及時登記每卷的卷號信息,仔細核對出廠資料,檢查每卷的外觀質量。如有損壞,做好記錄。并配合現場監理做好取樣送檢工作。
6)施工中的搬運要求與卸車相同,機械操作不得損壞土工膜。
7)經裁剪的土工膜可以視其長短,幾個小捆一起搬運,但一定要事先用專用的吊膜帶捆縛牢固,防止在吊運過程中劇烈晃動或脫落。

 (2)儲存的質保措施
1)材料進場前準備好材料堆場,并綜合考慮堆放場地平整,裁膜場地足夠,二次轉運方便,有利于堆場守護和防洪、防火等各方面的因素。
2)材料的堆放空間應均勻,并堆放于地表平坦、穩定的場所。
3)做好材料進場記錄,檢驗材料的品種、規格、數量、外觀等指標是否與訂單相符,及時提請材料報驗。
4)材料應分類堆放,每排留有一定間隔。
5)材料堆場應杜絕一切易燃易爆物品,遠離火種,遠離各種有腐蝕性的化學物品。
6)材料堆場必須做好防火、防洪、防盜的工作,配備足夠的滅火器材。

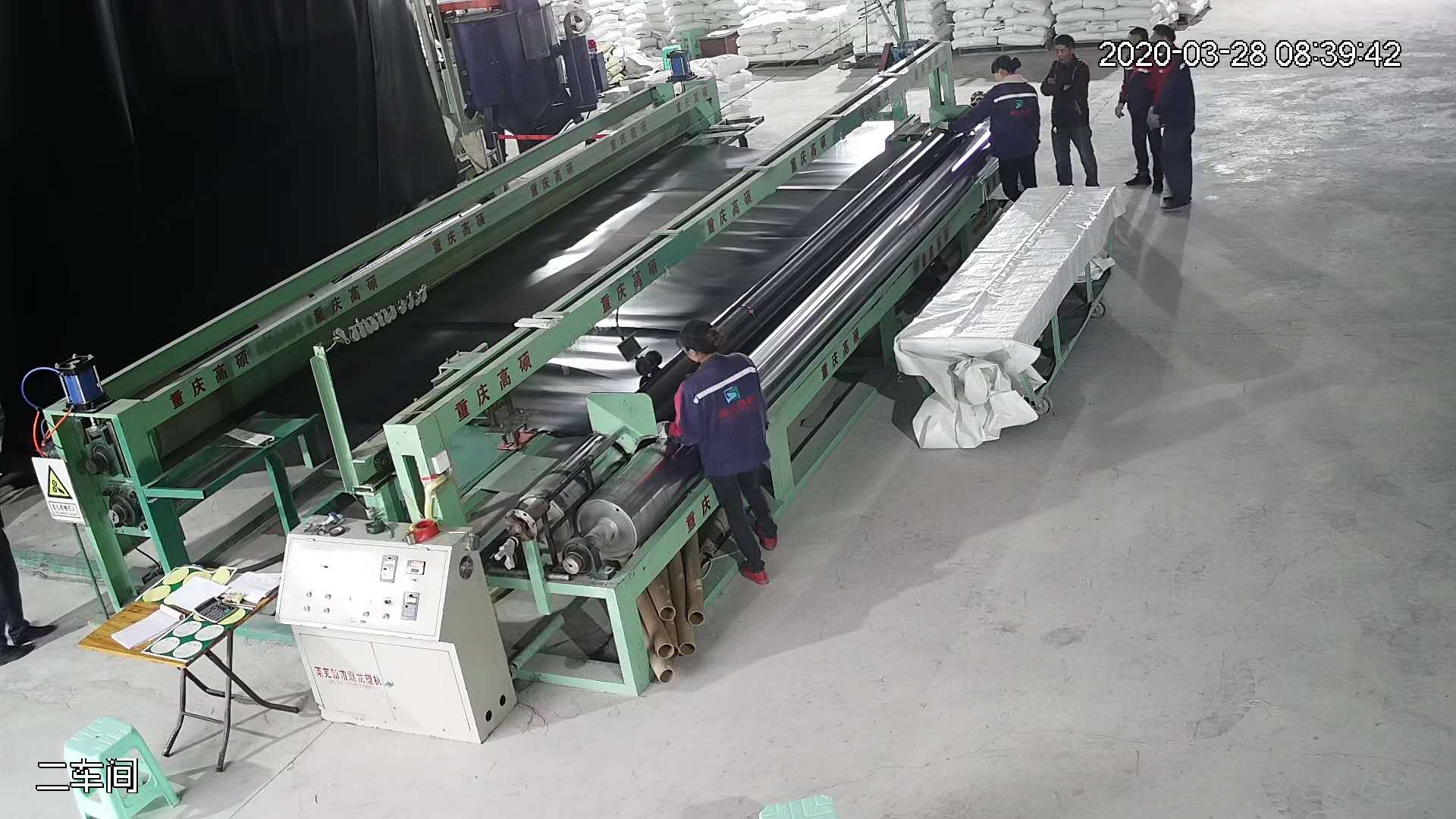

 HDPE土工膜鋪設、安裝準備
(1)做好施工前的電源線路檢修、暢通;施工機具的檢修就位;勞動力安排就緒等一切準備工作。
(2)必須按照已批準的文件和征得項目監理對我方的施工建議方案書面同意后,方可施工。施工中應做好記錄,交甲方歸檔備查。

 HDPE土工膜的鋪設、安裝施工總流程

 HDPE土工膜的鋪設
(1)測量及裁膜

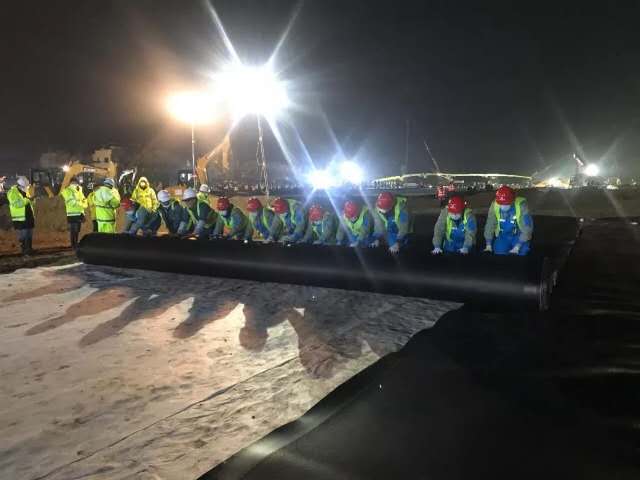

先準確丈量實際地形,把量好的尺寸詳細記錄在冊,并根據量得的尺寸進行平面規劃,再依平面規劃圖進行裁膜,編定好每片膜塊的序號,按順序運至施工現場相對應的位置。
(2)鋪設
鋪設組人員先檢查鋪設區域內的每片膜的編號與平面布置圖的編號是否一致,確認無誤后,按規定就位膜的位置,立即用砂袋進行臨時錨固,然后檢查膜片的搭接寬度是否符合要求,需要調整時及時調整,為下道工序作好充分準備。
土工膜塊的鋪設應遵守以下規則:
1)與鋪設無關人員不得進入施工現場;
2)施工人員在施工現場施工時必須穿不損壞土工材料鞋子,進入現場任何人不得吸煙;
3)土工膜鋪設完畢、未覆蓋保護層前,必須在膜的邊角每隔2~5m放1只20~40kg重的砂袋,防止被風刮起;
4)土工膜片材鋪設平順、貼實,盡量減少褶皺,鋪設后及時壓載或錨固;
5)在鋪設過程中防止任何因素破壞土工材料,鋪設工具不得對土工材料產生損害。

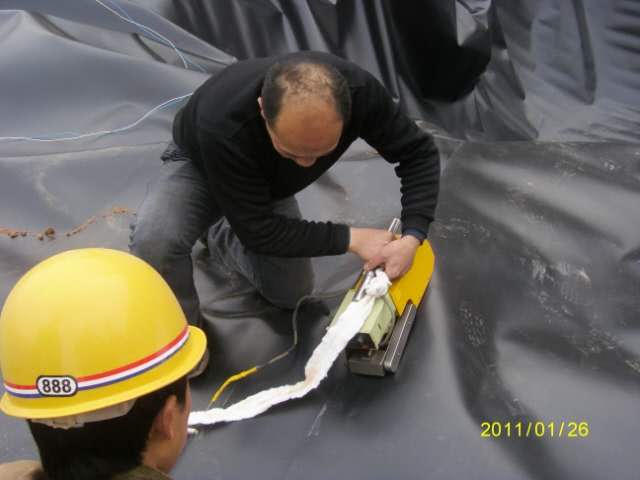

 HDPE土工膜的焊接安裝
1、熱熔焊接
土工膜膜塊在焊接前必須搭接至設備及相關規范允許寬度,膜塊必須調整好以使接縫盡量減少褶皺和成“魚嘴”的可能;
在焊接之前焊接區域必須先清理干凈以確保清潔并沒有水、灰塵、雜物或任何碎屑。
2、擠出焊接
土工膜膜塊焊接應重疊不小于10cm,焊接前必須進行清理以確保該區域沒有水、灰塵、垃圾或任何碎屑;
熱風裝置只能用于土工膜膜塊的加熱粘結,注意不要損壞土工膜,搭接外沿的打磨也不應該損壞土工膜,焊接擠出料應完全覆蓋打磨區域;
焊條必須保持清潔和干燥(采用HDPE膜專用焊條)。

 3、土工膜焊試焊(現場測試程序)
任何焊接設備在每班或每日工作之前,在連續使用期間最大使用間歇時間5小時的情況下,須對設備進行清潔、重新設置和測試,以保證焊縫質量。
▲試焊應由技術人員完成,待設備、施工人員、現場情況等準備完畢,與現場監理一起進行焊接試驗,通過剝離、剪切試驗,由現場監理或甲方方認定結果;當得到結果試樣為合格,焊接技工不得改變設備參數,直到進行下一個試驗焊接為止;
▲如果有任何一個樣本不能通過剪切或剝離試驗,都應調整設備參數重新進行試焊;
▲當重新試驗失敗后,現有焊接裝置將不能再用來焊接,直到其缺陷或設定參數得到改善并取得兩次連續成功試驗后才能使用(以現場監理的確認為準);
▲現場試焊應記錄好日期、時間、操作者、焊機及檢測設備代碼、現場溫度、焊接參數、剪切與剝離試驗焊接的數據,所有記錄都應該保存在試焊表格中。現場監理在試焊的表格上簽字認可,方能進行施工。
土工膜正式焊接
▲焊接氣候條件
大氣溫度在5~40℃之間,除此之外需試焊、論證并取得監理、甲方同意。
膜表面干燥,特別是不能有雨水、霧氣或露水;若在小雨天氣里施工應按雨天施工技術措施執行。風速小于4級。必須檢查焊接區域內有無雜物、水、灰塵和任何碎屑。焊接操作工必須定期檢查設備操作溫度和速度。

 ▲焊接方法——
HDPE土工膜的連接主要采用的是熱熔焊接的方法,即在土工膜的接縫位置施加一定的溫度使HDPE膜本體熔化,在一定的壓力作用下結合在一起,形成與原材料性能完全一致,厚度更大,力學性能更好的嚴密焊縫。本項目擬投入使用的設備采用微電腦控制,可以預先設定焊接的溫度、速度等控制指標,通過機械部分調整焊接壓力,在適當的搭接寬度范圍內自動焊接。
在熱熔焊接達不到的地方采用擠壓焊接的方法,即預先設定好熔融溫度,通過擠壓焊機把HDPE焊條熔融擠出,通過外界的壓力把熔料均勻擠壓在已經除去表面氧化物的焊縫上。此焊接方法主要用在雙軌焊機無法達到的地方或交叉焊縫處的二次焊接。焊接時,再一次檢查膜片的搭接寬度,并保證搭接范圍內潔凈、無異物,或其它可能會影響焊接質量的任何東西。調整好焊機的各項技術參數,按照一定的順序進行焊接。

 土工膜和土工膜焊接的缺陷和修復
任何有缺陷或非破壞性試驗失敗的土工膜都應修復:
▲小洞應采用擠出焊修復,如果洞徑大于6mm,應打補丁;
▲剝離應用補丁修復,如果剝離在斜坡上并有一個很尖的末端,則在打補丁之前須切成圓形;需要打補丁的土工膜表面應提前修復磨光、清潔;
▲折疊的土工膜應重新鋪設,打補丁的接縫位置應和斜坡平行,而不是交叉;
▲補丁應由同樣的土工膜組成,并切成圓形或橢圓形,其大小應超過缺陷邊緣至少30cm,所有補丁都應具有與原土工膜相同的厚度,且所有的補丁應在放置到土工膜上之前用打磨機把頂部邊緣削平。修復時所有的表面都應該保持清潔和干燥,用于修復的所有材料和焊接裝備都必須得到現場監理的同意,且所有的修復步驟、技術措施都應該事先得到現場監理和甲方的同意。對每一個修復位置都應該進行非破壞性測試,且做好記錄。

 集氣花管安裝
該項目利用原集氣系統。將原浮蓋膜割開,露出調節池周邊集氣管道,采用擠壓焊機將原浮蓋膜焊接在原防滲膜上。
配重管安裝
覆蓋膜壓重系統由DN200的配重管組成,管內填砂土加重,并采用HDPE端帽封閉并設有帶環不銹鋼螺栓,配重管之間通過約600mm的不銹鋼鏈連接,調節池邊的配重管兩端通過不銹鋼鏈錨固在池邊的固定地錨上。可利用原重力壓管,不足部分購買制作。
浮塊及浮球安裝
覆蓋膜浮動系統由聚苯乙烯板浮力墊和膜下浮球組成。聚苯乙烯板規格為L×B×H=1000×400×200,沿池中配重管兩邊每隔500mm布置,采用1mmHDPE膜焊接固定于調節池覆蓋膜上。膜下浮球采用膜條捆綁在膜帶上,一端與浮蓋膜焊接在一起,另一端固定在錨固條帶上,每兩排為一列,并排排列,浮球凈距為50cm。

 檢修孔安裝
在覆蓋膜上設置檢修孔和維護通道,以便進行日常的檢測工作,維護通道采用HDPE膜焊接固定的聚苯乙烯板,沿配重管兩邊布置。
浮橋搭設:
浮橋的搭建采用泡沫板、木工板等拼接而成。浮橋長度根據調節池寬度尺寸現場確定,寬度14m左右。考慮浮橋膜載荷、施工載荷、風雨載荷等,泡沫板規格應采用20kg/m³、木工板不低于九層板。
浮橋的牽引,用8-10mm的鋼絲繩一頭固定在浮橋上,一頭固定在岸邊提前制作的絞盤上,采用人工牽引,速度要緩慢,防止已鋪設的浮蓋膜滑出浮橋。臨水邊浮橋每隔一米設置防護欄桿,起到警示與防止施工人員掉入污水中。

 浮橋拖至最后一片浮蓋膜時,還需預留施工口,人工將浮橋從覆蓋膜下預留施工口處逐塊拆除,最后封堵(焊接)預留施工口。
