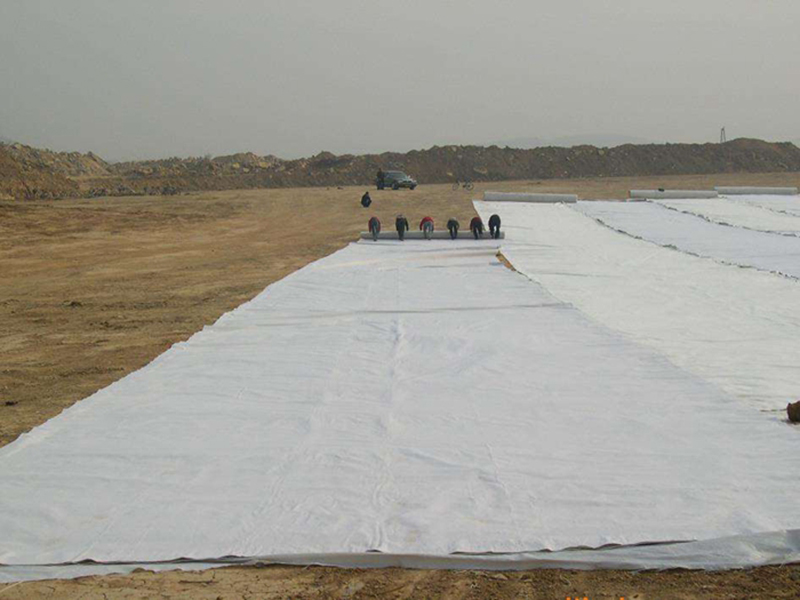

復合土工膜在施工前, 應先把施工場地清理干凈,盡量避免有大塊的石子、磚頭等,以防在鋪設的時候因為人力碾壓而使復合土工膜受到破壞。在鋪設的時候, 要使復合土工膜每兩件的的搭接距離保持在10-15公分左右,以方便施工焊接人員對復合土工膜進行焊接, 這也是為什么要在整體的面積上加5%左右的損耗的原因,原因是復合土工膜正常的焊接施工搭接都有一定的重疊面積。 而復合土工膜對于坡面的鋪設一般都是由上而下,工程存在坡面, 那么后期蓄水或者正常使用時,難免會產品壓力而對坡面上的復合土工膜有拉扯力。所以在鋪設的時候, 我們需要在邊坡上面挖一個30-30厘米或者50*50厘米的錨固溝, 為的是在頂端把復合土工膜固定住 ,不會因為后期使用而產生掉落的現象。而這也是為什么前面跟大家說要在四周邊長多加上1.5米的原因, 這個長度都是要埋進錨固溝的。
土工膜在防滲工程的使用前, 一般施工方都會根據實際的使用面積來訂貨。有些施工方或者業主是有設計院設計圖紙的, 從而也有詳細一些的工程施工面積, 而有一些客戶則是沒有詳細的工程面積數據的, 這需要怎么測量和計算所使用復合土工膜的面積。這可不是一件小事情 , 因為如果使用復合土工膜施工的材質數量少了, 那會影響末期的施工進度, 而如果復合土工膜數量計算的過多, 那么會變相的增加施工成本,復合土工膜價格總額會過高。究竟應該如何來計算復合土工膜實際的使用量呢?
于計算工地的實際施工面積這一方面, 相信很多從事施工行業的朋友來說, 已經是手到擒來的事情了,但是有了工程的施工面積并不等于是復合土工膜的實際采購數量, 這其中, 我們需要加上5%-8%左右的產品損耗,另外是需要在四周邊長的基礎上再多加上1.5米-2米左右的距離,這樣的話, 才能使我們在正常使用復合土工膜防滲施工時不用因為數量出入太大而影響工期。至于為什么要加上損耗以四周的米數加長, 這都是跟復合土工膜施工有關系的, 下面給大家介紹一下復合土工膜的施工, 您聽我尾尾道來!
而如果您只有工程的總面積,或者工程的長和寬,而不知道該如何計算實際使用復合土工膜施工的數量 , 也可以直接與我們復合土工膜廠家聯系, 我們有從事這方面工作的工程部以及施工部,也可以根據以往經驗給您推斷準確的材料數量。
